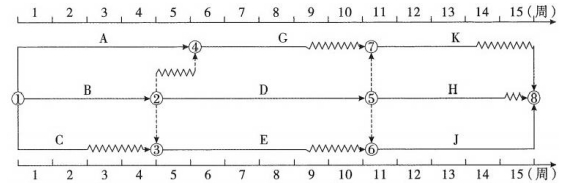

某工程双代号时标网络计划如下图所示,图中显示的正确信息有()。
发布时间:2025年07月01日 11:06
中迅网校
阅读量:1898
某工程双代号时标网络计划如下图所示,图中显示的正确信息有()。
A
工作A为非关键工作
B
工作C的自由时差为2周
C
工作G的自由时差为4周
D
工作E的总时差为2周
E
工作D的总时差为1周
查看答案
参考答案:
ABD
参考解析:
选项C错误,工作G的自由时差为2周。
选项E错误,工作D在关键线路上,故工作D的总时差为0周。故选ABD。
分享到:
上一题:工程网络计划工期优化过程中,为达到缩短工期的目的,应选择()的关键工作缩短其持续时间。
下一题:与建筑企业建立的质量管理体系相比,建设工程项目层面的质量管理体系的差异有()。
相关试题
更多...
按照项目经理的权限不同,矩阵式项目组织结构可分为不同形式。其中,平衡矩阵式组织结构适用于()的工程项目。
已有659人浏览
根据《中华人民共和国建筑法》,工程监理人员发现工程设计不符合建筑工质量标准或合同约定的质量要求的,应当报告()要求设计单位改正。
已有1447人浏览
某单代号网络计划如下图(时间单位:天),其时间参数正确的有()。
已有977人浏览
国际工程承包商在甄选项目、初步确定投标策略时,宜采用的方法是()。
已有714人浏览
双代号时标网络计划中,某工作箭线中的波形线水平投影长度表示的是()。
已有716人浏览
某建设工程项目按施工总进度计划、各单位工程进度计划及相应分部工程进度计划组成了计划系统,该计划系统是由多个相互关联的不同()的进度计划组成。
已有1567人浏览
施工中对进场水泥质量的重点控制内容包括()。
已有1092人浏览
项目人力资源管理的目的是()。
已有1327人浏览
根据《建筑施工组织设计规范》GB/T50502-2009“合理安排施工顺序”属于施工组织设计中()的内容。
已有1492人浏览
下列双代号网络图中,存在的绘图错误有()。
已有1181人浏览
热门资讯
· 2026年一级建造师考试「考试时间」
· 2026年一级建造师考试「各地领取时间」
· 2026年一级建造师考试「证书领取方式」
· 2026年一级建造师考试「成绩管理」
· 2026年一级建造师考试「合格标准」
· 2026年一级建造师考试「题型题量」
· 2026年一级建造师考试「查分入口」
· 2026年一级建造师「考试科目」
· 2026年一级建造师考试「准考证打印时间」
· 2026年一级建造师考试「报考条件」
微信服务号
微信扫码关注获取福利
热门新闻
考试资讯
报名通知
直播提醒
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录
重新登录
