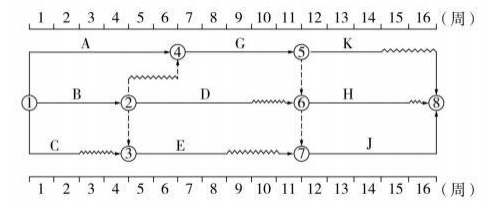

某工程的双代号网络时标计划如下图所示,图中显示的正确信息有()。
发布时间:2025年07月24日 14:35
中迅网校
阅读量:1725
某工程的双代号网络时标计划如下图所示,图中显示的正确信息有()。
A
工作A属于关键工作
B
工作D的总时差为3周
C
工作G的自由时差为2周
D
工作C的自由时差为2周
E
工作K的总时差等于自由时差
查看答案
参考答案:
ADE
参考解析:
本题关键工作是A-G-J。选项A正确,工作A属于关键工作;选项B错误,工作D的总时差为2周;选项C错误,工作G的自由时差为0;选项D正确,工作C的自由时差为2周;选项E正确,工作K的总时差等于自由时差,都等于2周。
分享到:
上一题:某双代号网络计划如下图,关于工作时间参数的说法,正确的有()。
下一题:双代号网络计划图中,虚工作箭线的作用有()。
相关试题
更多...
政府建设主管部门对工程项目实施质量监督,其工作包括:①组织安排工程质量监督准备工作;②组织实施工程竣工验收质量监督;③审核办理工程质量监督手续;④组织实施工程施工质量监督。正确的监督程序是()。
已有690人浏览
下列分部工程中,需要设计单位项目负责人参加施工质量验收的有()。
已有614人浏览
下列引发工程质量事故的原因中,属于管理原因的有()。
已有630人浏览
建设工程招标投标过程中,投标保证金不予退还的情形是()。
已有798人浏览
关于业主方项目管理目标和任务的说法,正确的是()。
已有627人浏览
项目管理责任制度的核心内容是()。
已有731人浏览
工程总费用由直接费和间接费组成。随着工期的缩短,直接费和间接费的变化规律是()。
已有734人浏览
下列施工成本的纠偏措施中,属于经济措施的有()。
已有707人浏览
下列施工准备质量控制的工作中,属于技术准备的是()。
已有678人浏览
根据《标准施工招标文件》,下列关于承包人索赔的说法,正确的是()。
已有725人浏览
热门资讯
· 2026年一级建造师考试「考试时间」
· 2026年一级建造师考试「各地领取时间」
· 2026年一级建造师考试「证书领取方式」
· 2026年一级建造师考试「成绩管理」
· 2026年一级建造师考试「合格标准」
· 2026年一级建造师考试「题型题量」
· 2026年一级建造师考试「查分入口」
· 2026年一级建造师「考试科目」
· 2026年一级建造师考试「准考证打印时间」
· 2026年一级建造师考试「报考条件」
微信服务号
微信扫码关注获取福利
热门新闻
考试资讯
报名通知
直播提醒
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录
重新登录
