首页
购课
直播
题库
图书商城
企业团报
模拟机考
资讯
资讯
题库
课程
0
登录
/
注册
学习币:
余额:
我的服务
我的课程
我的题库
我的订单
我的资料
退出登录
二级建造师
招生简章
NEW
资讯
资料
APP下载
工程类
试验检测师&助理
二级建造师
监理工程师
一级建造师
安全工程师
当前位置 >
二级建造师
>
模拟试题
>
建筑工程

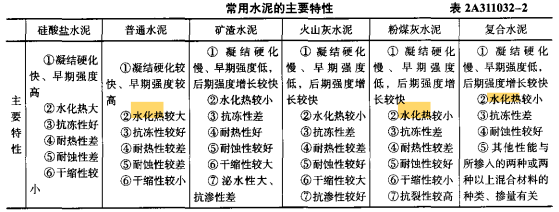

下列水泥中,水化热最大的是()。
发布时间:2022年05月18日 11:23
中迅网校
阅读量:1021
下列水泥中,水化热最大的是()。
A
硅酸盐水泥
B
矿渣水泥
C
粉煤灰水泥
D
复合水泥
查看答案
参考答案:
A
参考解析:
分享到:
上一题:下列因素中,对梁的斜截面破坏影响较大的是()。
下一题:在水下环境中使用的砂浆,适宜选用的胶凝材料是()。
相关试题
更多...
【案例题3】某住宅工程,建筑面积1.2万平方米,地下1层,地上12层,剪力墙结构,公共区域及室内地面装修为石材,墙、顶饰面均为涂料,工程东侧距基坑上口线8m处有一座六层老旧砖混结构住宅,市政管线从两建筑间穿过,为了保证既有住宅的安全,项目部对东侧边坡采用钢筋混凝土排桩支护,其余部位采用喷描支护。项目部制定了基坑工程监测方案,对基坑支护结构和周围环境进行监测,其中周围环境监测包含基坑外地形变形监测等内容,方案报送监理工程师批准后实施。基础底板混凝土量较大,项目部决定组织夜间施工,因事先准备不足,施工过程中被附近居民投诉,后经协调取得了大家谅解。地下室管道安装时,一名工人站在2.2m高移动平台上作业,另一名工人在地面协助其工作,安全完成了工作任务。该住宅工程竣工验收前,按照规定对室内环境污染物浓度进行了检测,部分检测项及数值如下:【问题】:1.基坑工程监测方案中,对周围环境监测还应有哪些监测内容?2.写出夜间施工规定的时间区段和噪声排放最大值。夜间施工前应做哪些具体准备工作?3.在该高度移动平台上作业是否属于高处作业?高处作业分为几个等级?操作人员必备的个人安全防护用具、用品有哪些?4.根据控制室内环境污染的不同要求,该建筑属于几类民用建筑工程?表3中符合规范要求的检测项有哪些?还应检测哪些项目?
已有2238人浏览
下列装饰装修施工过程,属于对建筑结构增加了线荷载的是()。
已有766人浏览
某开发商投资兴建办公楼工程,建筑面积9600m2,地下一层,地上八层,现浇钢筋混凝土框架结构。经公开招投标,某施工单位中标。中标清单部分费用分别是:分部分项工程费3793万元,措施项目费547万元,脚手架费为336万元,暂列金额100万元,其他项目费200万元,规费及税金264万元。双方签订了工程施工承包合同。施工单位为了保证项目履约,进场施工后立即着手编制项目管理规划大纲,实施项目管理实施规划。制定了项目部内部薪酬计酬办法,并与项目部签订项目目标管理责任书。项目部为了完成项目目标责任书的目标成本,采用技术与商务相结合的办法,分别制定了A.B.C三种施工方案:A施工方案成本为4400万元,功能系数为0.34;B施工方案成本为4300万元,功能系数为0.32;C施工方案成本为4200万元,功能系数为0.34。项目部通过开展价值工程工作,确定最终施工方案。并进一步对施工组织设计等进行优化,制定了项目部责任成本,摘录数据如下:施工单位为了落实用工管理,对项目部劳务人员实名制管理进行检查。发现项目部在施工现场配备了专职劳务管理人员,登记了劳务人员基本身份信息,存有考勤、工资结算及支付记录。施工单位认为项目部劳务实名制管理工作仍不完善,责令项目部进行整改。【问题】:1.施工单位签约合同价是多少万元?建筑工程造价有哪些特点?2.列式计算项目部三种施工方案的成本系数、价值系数(保留小数点后3位),并确定最终采用哪种方案。3.计算本项目的直接成本、间接成本各是多少万元?在成本核算工作中要做到哪“三同步"?4.项目部在劳务人员实名制管理工作中还应该完善哪些工作?
已有1525人浏览
立面铺贴防水卷材时应采用()。
已有1266人浏览
施工测量中,建筑物主轴线的竖向投测方法有()。
已有727人浏览
【已根据新版教材调整】案例3【背景资料】:某全装修交付保障房工程,共12层,建筑面积5万㎡,结构形式为装配式混凝土结构。施工单位遵循“四节一环保”理念进行绿色施工管理,在施工组织设计中增加了专门的绿色施工章节,表2是部分绿色施工管理量化指标。施工中发现作业人员有以下行为:电梯井道施工人员作业时,为施工方便,擅自临时拆除了电梯井口防护门,作业完成后恢复了防护门;进行十层预制外墙板吊装时,在没有设置安全隔离层的情况下,抹灰工人在正下方进行一层外墙面抹面作业。施工单位在二层以上设置了悬挑长度为6m的卸料平台,卸料平台与外围护脚手架采用拉结连接,监理工程师判定为高处作业重大事故隐患。经检查,施工单位在建筑内部装修工程的防火施工过程中(包括隐蔽工程的施工过程中及完工后)的抽样检验结果和现场进行阻燃处理、喷涂、安装作业的抽样检验结果均符合设计要求。建设单位项目负责人组织施工单位项目负责人、监理工程师和设计单位项目负责人等进行了工程质量验收。工程竣工后,统计得到固体废弃物(不包括工程渣土、工程泥浆)排放量为1500t。【问题】1.改正表2控制指标中的不妥之处。2.指出施工中作业人员操作的不妥之处,并写出正确做法。3.悬挑式卸料平台的正确做法是什么?高处作业判定为重大事故隐患的情形还有哪些?4.根据《建筑内部装修防火施工及验收规范》,工程质量验收还应符合哪些要求?5.该工程固体废弃物排放量是否符合绿色施工标准?并说明理由。
已有1121人浏览
用右图方法测设B点高程,已知A为水准点,A点高程为215m,a为5m,b为3m,则B的高程为()。
已有2091人浏览
下列分区不属于我国居住建筑节能气候分区的是()。
已有1355人浏览
消防控制室等重要房间,其顶棚和墙面应采用()装修材料。
已有1257人浏览
某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工进度安排(如下图所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某种特种设备,且需按“B-F-K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。项目经理二次审查发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间,优化施工进度安排以节约设备租赁成本。【问题】1.写出网络图的关键线路(用工作表示)和总工期。2.项目技术负责人还应补充哪些施工进度计划的组成内容?3.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?4.根据重新绘制的网络图,如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
已有1676人浏览
热门资讯
· 2026二级建造师执业资格考试「报名时间」
· 2026年二级建造师执业资格考试「考试科目」
· 2026年二级建造师执业资格考试「题型题量」
· 2026年二级建造师执业资格「考试时间」
· 2026年二级建造师执业资格考试「准考证打印要求」
· 2026年二级建造师执业资格考试「准考证打印时间」
· 2026年二级建造师执业资格考试「准考证打印入口」
· 2026二级建造师执业资格考试「报名流程」
· 2026二级建造师执业资格考试「报考条件」
· 2026年二级建造师执业资格考试「查分入口」
微信服务号
微信扫码关注获取福利
热门新闻
考试资讯
报名通知
直播提醒
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录
重新登录
